實驗室裝修從設計到施工該怎么辦

更新時間:2025-12-12

  實驗室裝修水很深,按照本文流程推進,安全、合規、效率全搞定!正在裝修的業主們,快來電了解更多吧!

  前期規劃:需求對接是關鍵

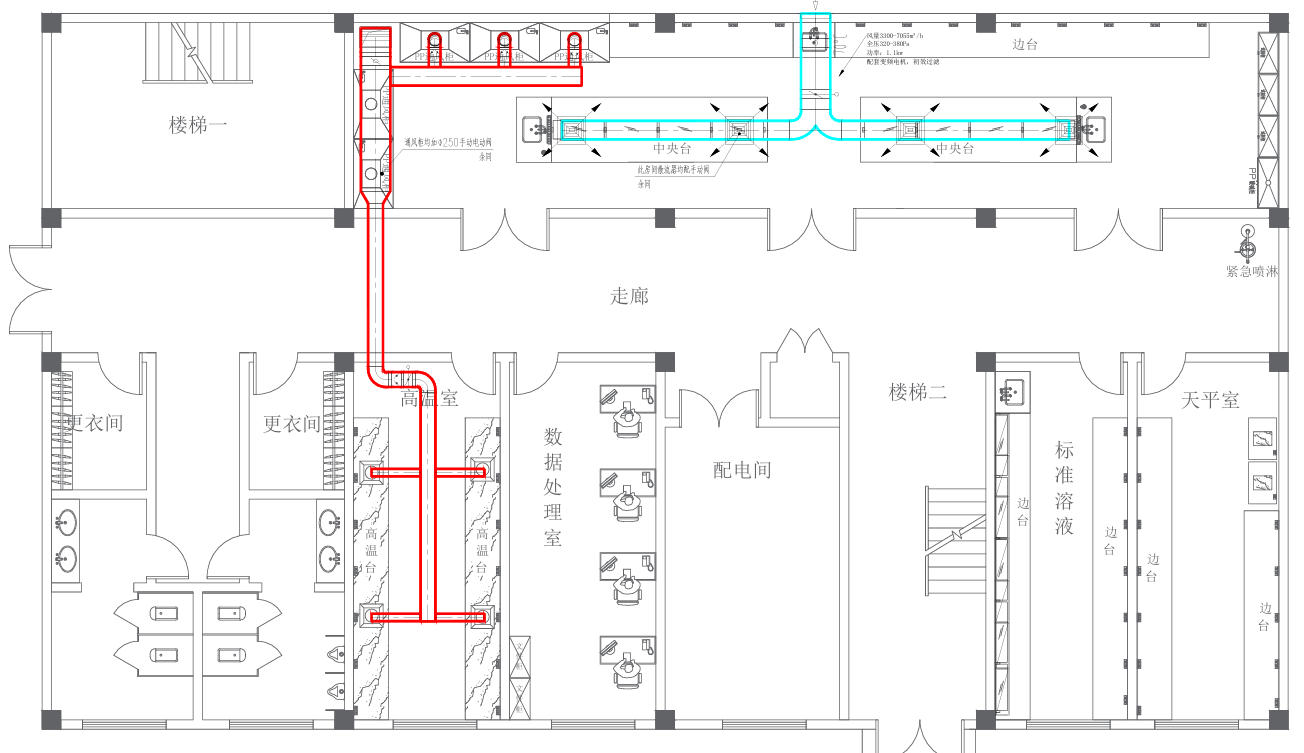

  裝修前必須明確實驗室類型(如生物安全/化學檢測)、功能分區(清潔區、污染區、設備區隔離)、設備參數(尺寸、荷載、用電功率)。例如化學實驗室需預留通風柜實驗臺間距(通常≥1.2m),并采用耐酸堿環氧樹脂地面;而生物安全實驗室則需設置獨立負壓系統,實驗區與辦公區嚴格物理分隔,實驗臺及通風柜采用全鋼框架結構,地面鋪設PVC防靜電地膠,吊頂使用礦棉板,墻體配備觀光窗以實現可視化監控(參考某生物醫療實驗室案例,實驗區與輔助區通過智能門禁系統隔離,確保生物安全管控)。改建項目更要檢測原有水電線路和墻體耐腐蝕性,避免返工。


  設計階段:合規性大于顏值

  設計圖需嚴格對照《生物安全實驗室規范》《建筑防火規范》審核!重點檢查:

  流程合理性:實驗動線是否順暢(如樣品傳遞不交叉污染);材料適配性:地面選防靜電/耐酸堿材質(電子實驗室用防靜電架空地板,化學實驗室鋪環氧樹脂);消防合規:安全出口寬度、應急照明布局必須達標。

  施工階段:分專業標準化操作

  拆除工程:用硬質圍擋隔離施工區,粉塵濃度控制在≤50μg/m3,危廢單獨處理。

  裝修施工:地面平整度誤差≤2mm/m,墻面做A級防火彩鋼板,吊頂預留≥600x600mm檢修口,陰陽角做R≥50mm圓弧處理

  其它安裝:通風系統換氣次數≥10次/小時(化學實驗室),管道用消音保溫材料;實驗臺高度按人體工學設計(850±50mm),操作間距≥1.2m

  協同施工技巧

  在機電安裝與裝修交叉作業時,應建立“每日協調+每周調度"機制,由總包單位牽頭組織設計、施工、監理多方聯席會議,采用BIM技術進行管線綜合排布模擬。

實驗臺和通風柜

  驗收階段:三重檢測不能少

  設備調試:通風系統模擬低/中/高風量測試,有害氣體濃度<職業限值實驗設備接地電阻≤42,氣路密封性用氦質譜檢漏。

  質量驗收:隱蔽工程留存影像資料,潔凈室塵埃粒子數達ISO標準噴淋響應時間≤1秒,消防報警后風機10秒內切換應急模式。

  清潔交付:施工垃圾全清,臺面用去離子水擦拭+4小時紫外線消毒(殺菌率≥99%)

  裝修總結

  千萬別用普通裝修公司!必須找有實驗室資質的團隊(需同時具備施工+設計資質);聯合體投標時,牽頭方必須是施工單位;預算留足5%暫列金應對突發情況。更多實驗室裝修知識請聯系我們,免費指導。
